fredo72

Messages recommandés

Aussi! puis l'environnement et l'infra utilisée pour la ficelle donne un " goût helvet " à tout ça. bigbisous mais qui s'en plaindrait?

Pas moi en tout cas !  :blush:

Modifié par cc6572
Lien vers le commentaire
Partager sur d’autres sites

Lot1 : La voie et la caténaire progressent.

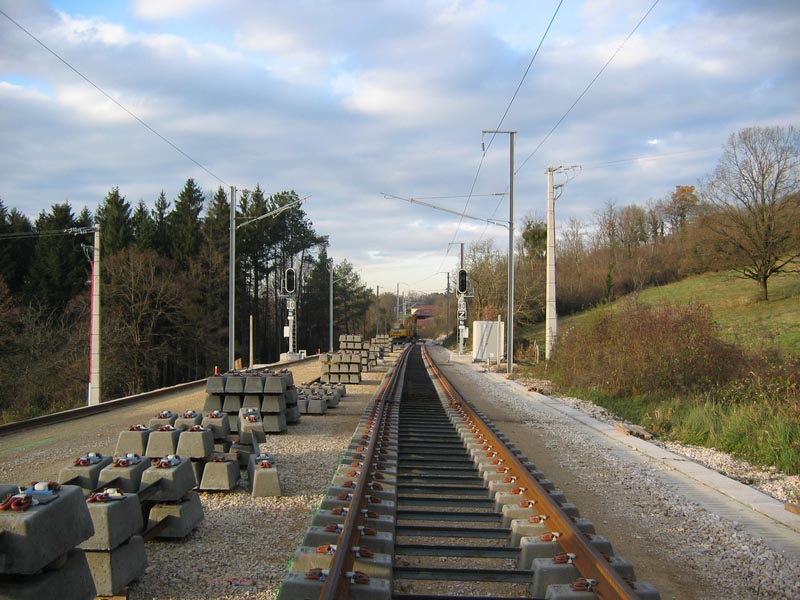

Au environ de Villereversure en direction de Ceyzériat, la pose de la voie atteint cette semaine le Km17 (env), juste après cette courbe.

La caténaire 25000v posée à l'entrée de la courbe de l'Alagnier.

Ps: Merci pour vos photos (Pascal et Vincent) qui agrémente le post.

A+

Modifié par fredo72
Lien vers le commentaire
Partager sur d’autres sites

La caténaire 25000v posée à l'entrée de la courbe de l'Alagnier.

Ps: Merci pour vos photos (Pascal et Vincent) qui agrémente le post.

A+

okok

Voie, caténaire, signaux... manque plus qu'un train !  :Smiley_04:

Modifié par cc6572
Lien vers le commentaire
Partager sur d’autres sites

salut

je viens d'apprendre aujourd'hui que la ligne sera réouverte le 10 juillet 2010 ;pouvez vous me confirmer cette date ou est ce que je méne l'enquéte de mon coté :Smiley_41:

a+

Dans l'article le plus récent sur la ligne dans La Vie du Rail, ils parlent du 1er juillet 2010. Enquête ! :Smiley_41:

Modifié par cc6572
Lien vers le commentaire
Partager sur d’autres sites

Bonjour,

La section Bourg-Brion pour Oyonnax et le Haut Jura devrait être opérationnelle à la fin de l'année: Le service TER pourrait reprendre sans attendre juillet 2010 mais la commande de la ligne étant centralisée à Bellegarde ce phasage de mise en service partielle me paraît pas possible (?)

Bonne soirée

Lien vers le commentaire
Partager sur d’autres sites

Bonsoir,

En réponse à la question de cheyenne44, Le trafic reprendra en même temps que le changement de service de Juillet 2010 (date précise définie à la fin de cette année).

Lot1 : La rame de transport de coupon de voie garée vers le PN22.

Gros plan sur le wagon de déchargement des barres.

Lot2 : La gare de Cize.

A+

Modifié par fredo72
Lien vers le commentaire
Partager sur d’autres sites

Bonsoir,

En réponse à la question de cheyenne44, Le trafic reprendra en même temps que le changement de service de Juillet 2010 (date précise définie à la fin de cette année).

Lot1 : La rame de transport de coupon de voie garée vers le PN22.

Gros plan sur le wagon de déchargement des barres.

Lot2 : La gare de Cize.

A+

salut

en effet, j'ai eu confirmation de la date ,et ça vient de haut!! (3eme etage de la region de chambéry ) nonmais

a+

Lien vers le commentaire
Partager sur d’autres sites

Salut !

Merci pour les photos okok , toujours pas de supports caténaire sur le viaduc de Cize ?

S'il n'y a pas de mauvaise surprise, à priori juillet 2010 sera LE mois à ne pas manquer ! okok

:blink: Encore 1 an 1/2 à attendre!

Ca va nous laisser le temps de repérer tous les bons coins pour les photos, n'est-ce pas?

Du coup nos amis de BB1601 n'auront plus d'excuse pour ne pas avoir réalisé la totalité de la ligne en HO nonmais

Lien vers le commentaire
Partager sur d’autres sites

Salut !

Merci pour les photos mdrmdr , toujours pas de supports caténaire sur le viaduc de Cize ?

S'il n'y a pas de mauvaise surprise, à priori juillet 2010 sera LE mois à ne pas manquer ! :Smiley_58:

Salut,

Toujours pas de support caténaire sur le viaduc de Cize.

On voit le socle en béton sur la gauche en sortie du viaduc pour accueillir le signal de protection de la gare.

Entrée de la gare.

A+

Modifié par fredo72
Lien vers le commentaire
Partager sur d’autres sites

Bonjour,

Le pont à l'entrée de la gare de Ceyzériat, à l'origine à voie unique, est désormais à double voie.

Mai 2007 - Pascal Marion

Janvier 2009 - Pascal Marion

Gare de Ceyzériat direction Bourg.

Septembre 2007 - Pascal Marion

Janvier 2009 - Pascal Marion

Vincent :Smiley_25:

Modifié par cc6572
Lien vers le commentaire
Partager sur d’autres sites

bonjour,

A Ceyzeriat l'ancien évitement et le quai faits en 1990 auraient pu être conservés coté Bellegarde l'aiguille neuve était franchissable à 60km/h . A priori vu les photos (merci aux photographes) et ce que j'ai vu la nouvelle aiguille Bellegarde est reculée d'une vingtaine de mètres après le PN et placée dans l'alignement de la voie directe qui me semble néanmoins avoir été ripée d'un bon mètre coté gare pour augmenter le rayon de la courbe en sortie coté Bourg. Le rayon de cette courbe est aussi augmenté grâce à l'élargissement conséquent du pont et de la plateforme côté Bourg mais le ralentissement à 80 km/h dans la zone me semble normal vu les rampes et courbes en entrée et sortie de la gare

Bonne journée

Lien vers le commentaire
Partager sur d’autres sites

bonjour,

A Ceyzeriat l'ancien évitement et le quai faits en 1990 auraient pu être conservés coté Bellegarde l'aiguille neuve était franchissable à 60km/h . A priori vu les photos (merci aux photographes) et ce que j'ai vu la nouvelle aiguille Bellegarde est reculée d'une vingtaine de mètres après le PN et placée dans l'alignement de la voie directe qui me semble néanmoins avoir été ripée d'un bon mètre coté gare pour augmenter le rayon de la courbe en sortie coté Bourg. Le rayon de cette courbe est aussi augmenté grâce à l'élargissement conséquent du pont et de la plateforme côté Bourg mais le ralentissement à 80 km/h dans la zone me semble normal vu les rampes et courbes en entrée et sortie de la gare

Bonne journée

En effet, l'aiguille a été déplacée sur une zone plane.

Voici la position de l'aiguille en 2006

Et en 2008 (au niveau de l'ouvrier sur la voie)

Modifié par cc6572
Lien vers le commentaire
Partager sur d’autres sites

Ok Vincent, c'est net sur les photos: l' ancien (1990!) quai bien qu'aux normes ne pouvait pas être conservé, il y a eu un ripage de l'ensemble vers la gauche (vers le BV) de 2 à 3 mètres pour désérrer la courbe de la voie directe en sortie Bourg qui se raccordait à l'autre juste avant l'ancien pont rail où c'était la voie d'évitement qui était en alignement droit.

Lien vers le commentaire
Partager sur d’autres sites

Ok Vincent, c'est net sur les photos: l' ancien (1990!) quai bien qu'aux normes ne pouvait pas être conservé, il y a eu un ripage de l'ensemble vers la gauche (vers le BV) de 2 à 3 mètres pour désérrer la courbe de la voie directe en sortie Bourg qui se raccordait à l'autre juste avant l'ancien pont rail où c'était la voie d'évitement qui était en alignement droit.

Oui visiblement le tracé de la voie direct a été légèrement modifié, et celui de la voie d'évitement un peu plus. Je trouve le nouveau quai assez court, enfin il doit pouvoir accueillir 2 AGC facilement je pense.

Elargissement de la plateforme à Ceyzériat côté Bourg.

Décembre 2007 - Pascal Marion

Novembre 2008 - Pascal MArion

Lien vers le commentaire
Partager sur d’autres sites

Lot2 : Le tunnel de Mornay

Part1 : Sortie côté Cize

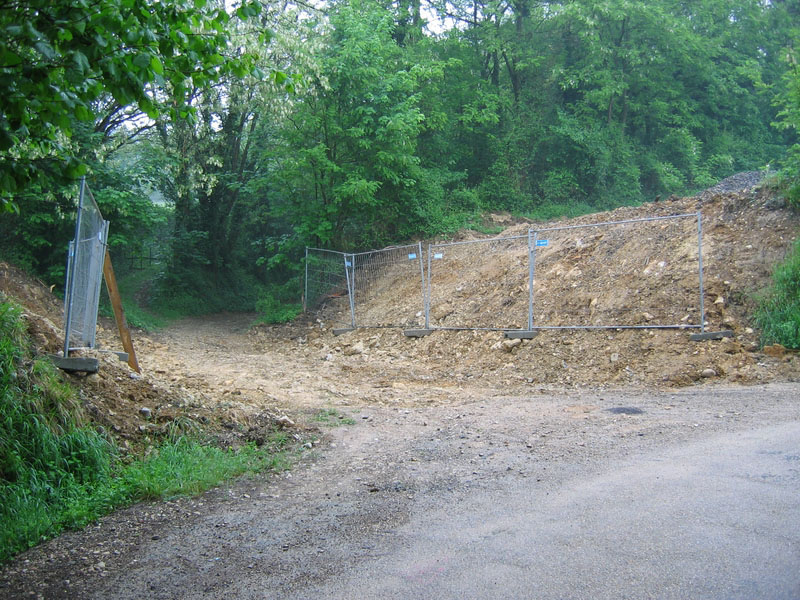

La plateforme d'accès est en cours de finition.

Le radier est terminé dans le tunnel.

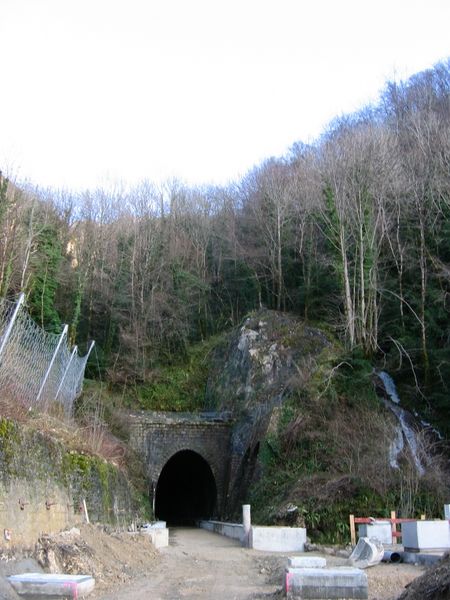

Vue en sortie du tunnel.

Une des niches pour la protection du personnel.

A suivre.

Lien vers le commentaire
Partager sur d’autres sites

Lot2 : Le tunnel de Mornay

Part1 : Sortie côté Cize

Le radier est terminé dans le tunnel.

A suivre.

Je me permets d'ajouter une photo de référence que j'ai prise le 17 dernier et qui montre l'évolution en 2 semaines avec notamment le radier mais aussi le remblai de la plateforme sur près de 50cm de haut comme on peut s'en appercevoir au niveau des 4 regards.

Lien vers le commentaire
Partager sur d’autres sites

Créer un compte ou se connecter pour commenter

Vous devez être membre afin de pouvoir déposer un commentaire

Créer un compte

Créez un compte sur notre communauté. C’est facile !

Créer un nouveau compte

Se connecter

Vous avez déjà un compte ? Connectez-vous ici.

Connectez-vous maintenant



×
×
  • Créer...

Information importante

Nous avons placé des cookies sur votre appareil pour aider à améliorer ce site. Vous pouvez choisir d’ajuster vos paramètres de cookie, sinon nous supposerons que vous êtes d’accord pour continuer.
